明確鋁模板施工工藝控制流程, 提升混凝土工程實測實量以及觀感質量 。
適用于佛山公司所有在建及新建項目 。
3.1 本標準做法要求所有在建及新建項目均按此做法執行。

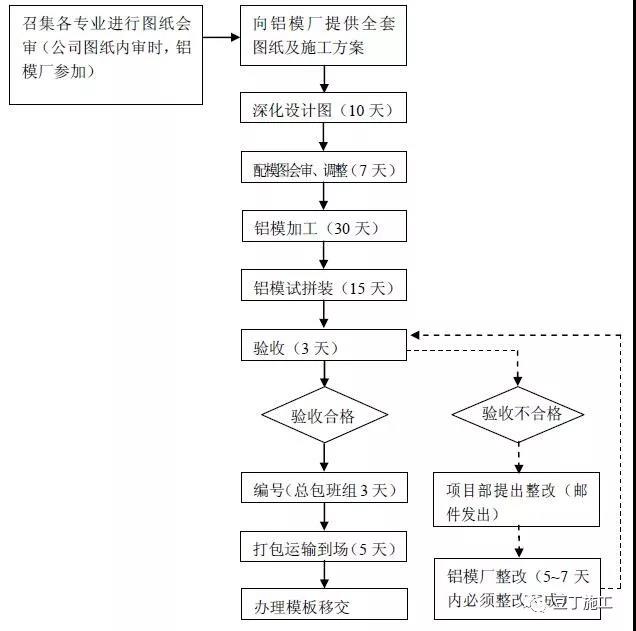

4.1 鋁模從深化設計到試拼裝驗收完成的標準工期75天;

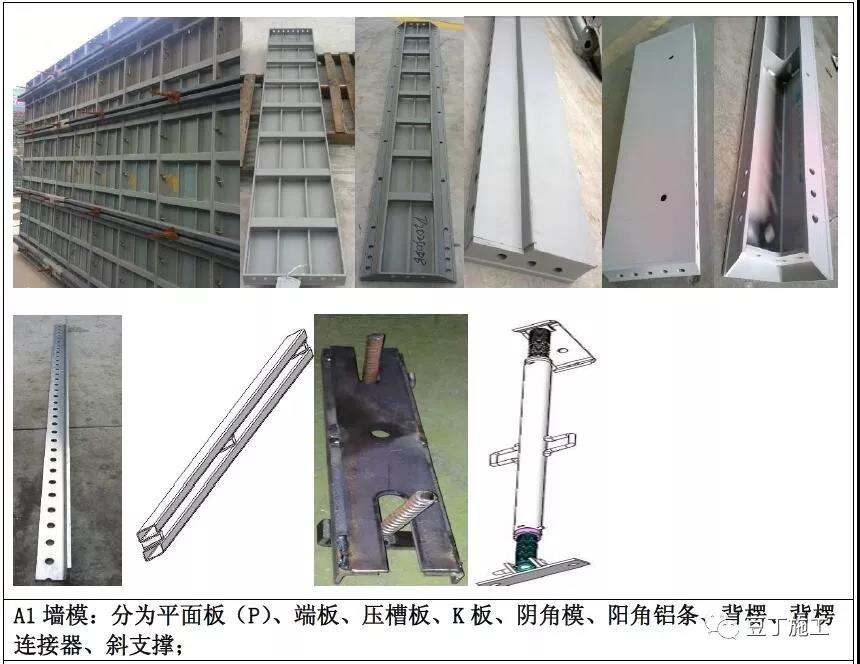

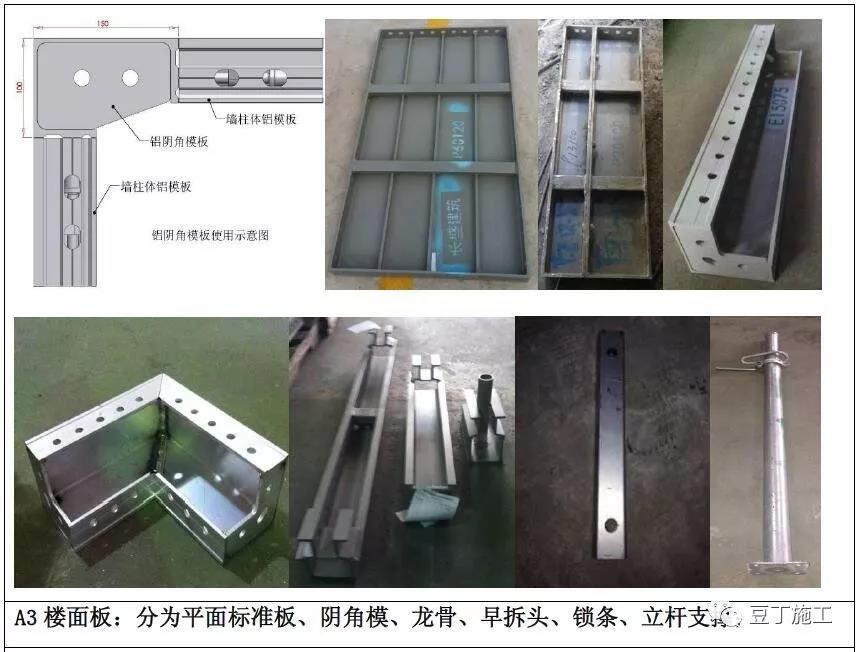

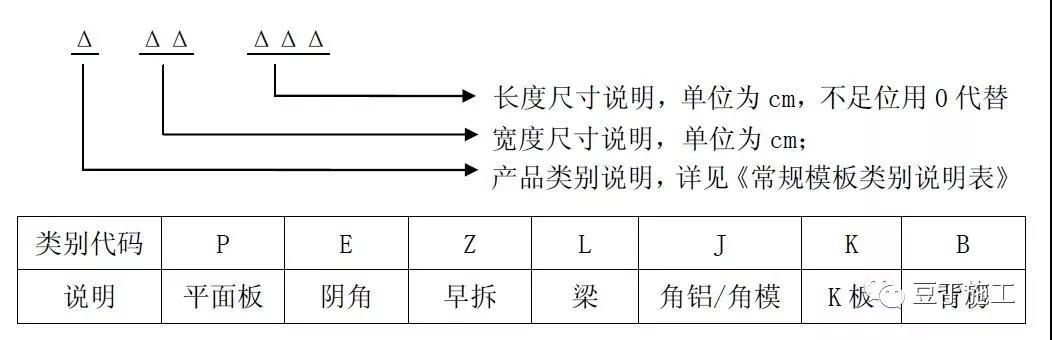

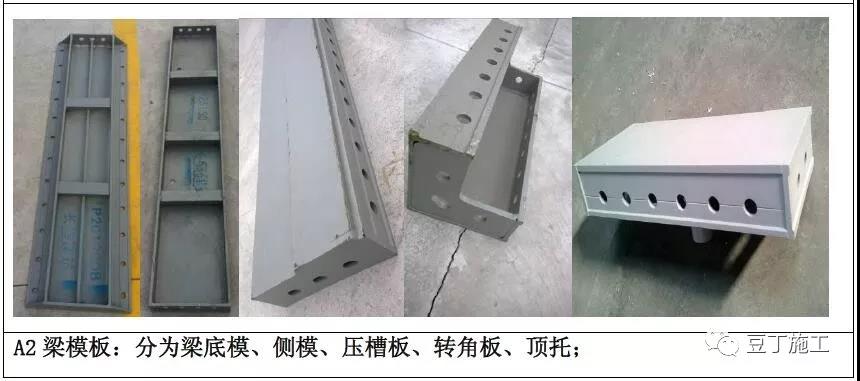

5.1 模板配模體系

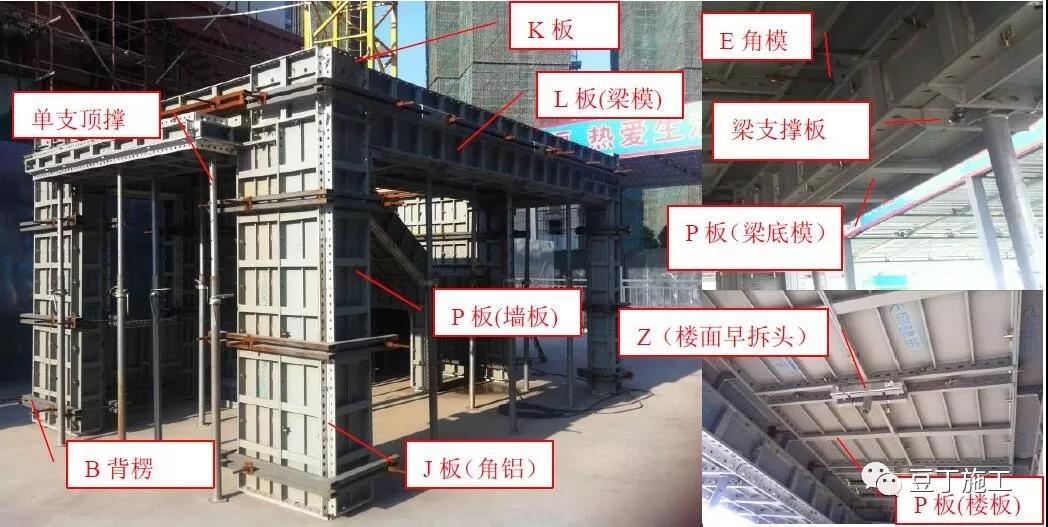

5.1.2 模板示例
5.2施工工具
工具:鐵錘、撬棍、扳手、拆模器、電鉆、開口磚頭
5.3模板安裝
A6 定位放線:按照《測量放線標準做法》實施;
A7 定位鋼筋:采用Φ16 鋼筋(端部平整),離地面高度80mm,水平距離800mm一個,焊接后端部與墻定位線平,誤差≤1mm;
A8 墻根找平:墻體根部采用感應式掃平儀做初找平,再用刮尺將墻根位置刮平,面層標高偏差控制在(0,-5)內;
A9 模板安裝前 1:模板表面水泥漿清理干凈(每層拆除時表面、框邊采用鏟刀清理);
A10 模板安裝前 2:采用水性(或乳液型)脫模劑,嚴禁采用油性脫模劑(廢機油等);
A11 墻柱安裝:從墻端開始逐塊定位安裝,銷釘 300mm 一個,墻柱銷釘必須滿打;

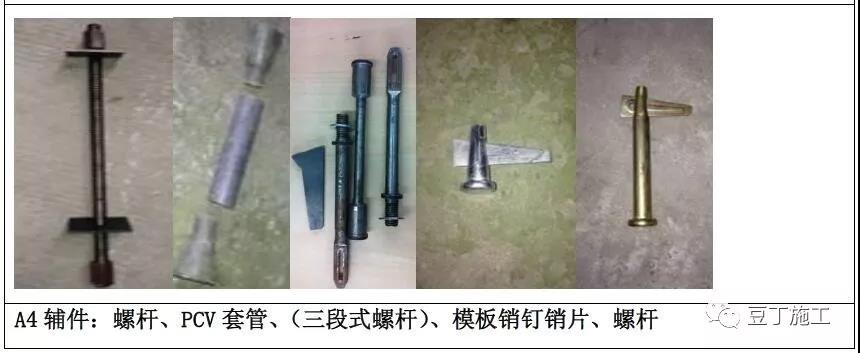

A12 墻柱加固 1:在三段式螺桿未應用前,采用 PVC 套管(壁厚 2mm),切割尺寸統一、偏差在(0,-0.5mm),端部采用 PVC 擴大頭套防止加固螺桿過緊;
A13 墻柱加固 2:原則上背楞必須在平面位置連接(墻陰角嚴禁斷開),陽角加固采用45度對拉螺桿;平面背楞連接處采用槽鋼連接成整體;螺桿間距小于800mm。
A14 墻模板斜撐:背楞采用內五道外六道設置,斜拉桿間距不大于2m,上下支撐;墻模安裝完調整好標高、垂直度(斜向拉桿要受力);再進行梁底模和樓面板安裝;
A15 梁模板安裝:先底模、在側模、最后陰角模板;支撐立桿必須垂直,支撐受力;水平銷釘 250mm一道,梁側模豎向銷釘每張板不少于3個銷釘,當梁高大于600mm時,銷釘間距不大于200mm;
A16 樓面板安裝:根據樓面配模圖和模板編號依次安裝早拆龍骨、支撐、樓面模板;樓面模板在安裝時必須清理干凈模板水泥漿,防止樓板尺寸孌大,安裝完成涂刷脫模劑;單塊板長方形銷釘不少于 4 個,短邊不少于 2 個;
A17 水電預埋:根據預制墻板排版圖進行管線定位(裝修圖必須在出正負零前完成),第一個鋁模層樓面模板安裝完成后做放線定位并進行有效標識;
A18 砼墻內水電精確定位:剪力墻、樓板內的線盒、結構內預埋的 PVC 線管在模板上的開孔、給水管穿梁孔都必須做精確定位(所有排水管必須采用止水節);
A19 墻二次微調:在模板全部安裝完成后再進行一次微調,先調樓板、再墻柱;墻柱垂直度(0,1),樓面板(0,5);混凝土澆筑過程中還要進行復測;
A20 砼澆筑:布料機必須采用內提升式,放在電梯廳(泵管垂直段設置在樓梯休息平臺),先將電梯井及樓梯處剪力墻澆筑完再澆筑,再進行其它墻澆筑;
A21 澆筑注意:清理干凈模板水泥漿;澆筑完成初凝前,用清水將 K 板上的砼漿清理干凈;K 板在上一層砼澆筑完成后才可以拆除;K 板加固采用上、下兩排固定螺母/螺桿,每排不少于兩個螺母/螺桿,中間采用對拉螺桿加固,螺桿外側設置一道背楞;
A22 墻模拆除:斜支撐—螺桿背楞—墻端頭板—墻板—陰角板,墻板拆除采用專有Y型扳手,嚴禁暴力拆除;
A23 梁模拆除:先拆底模再拆側模,立桿保留;
A24 樓面模板拆除:早拆頭—龍骨—樓板—陰角!;陰角板拆除先拆帶斜邊的角模;
六、重要節點做法
A25 背楞:外墻背楞六道(頂部、底部各增加一道增加 K 板背楞),內墻五道,間距由鋁模深化確定;
A26 梁加固::梁高超高 800mm 必須增加對拉螺桿;
A27 外墻 K 板采用雙螺絲加固:
1、砼澆筑完成初凝前,外墻外側模板上表面水泥漿必須清理干凈;
2、K 板在上一層砼澆筑完成后才可以拆除;
3、K 板加固采用上、下兩排固定螺母/螺桿,每排不少于兩個螺母/螺桿,中間采用對拉螺桿加固,螺桿外側設置一道背楞;
A28 凸窗臺加固:利用下一層已施工的飄板加固,采用對拉螺桿,飄板面必須設置背楞;
A29 窗下墻加固:窗下墻必須設置兩道背楞,與大面墻拉通設置;
A30 沉箱加固:
1、模板加固采用吊模方式,外側 K 板位置設置三段式螺桿;
2、衛生間、陽臺須采用斜口鋁模,下口坡度 1%
A31 樓棟加固:雙跑樓棟采用 PC,單跑剪刀樓梯斜面、側板采用梁鋁模,踏步采用鋼模;
A32 全現澆結構:
1、填充墻體頂梁側須壓槽;
2、戶內強弱電集中管線處現澆(強弱電盒預埋) ;
3、門頂過梁與結構整體澆筑成型;
4、入戶門垛及戶內與主體相連的小門垛(尺寸小于 100mm)與主體整體澆筑成型;
七、嚴禁做法
A33 螺桿:陰角梁側墻(窗臺)螺桿距離不允許超過 300mm;
A34K 板固定螺桿:螺桿緊固螺帽未固定住模板,造成拆模 K 板松動;
A35 墻根地面標高:模板凈高比設計值小 10mm,地面砼澆筑完必須控制標高,嚴禁后刨地面砼;
A36 凸窗臺:窗臺采用封閉式模板體系,模板必須設置透氣孔,并設置背楞及對拉螺桿;
A37 墻加固:背楞斷開位置必須采用連接器連成整體;
A38 墻柱調整:必須在上梁側模前將墻柱標高、垂直度調整到位,并將斜拉桿撐緊,嚴禁樓面模板全部拼裝后再調整墻柱;
A39 窗模安裝:窗洞有壓槽節點,底部與頂部模板尺寸一致、 壓槽節點不同(頂部有滴水凹槽),嚴禁混淆安裝;
A40 模板正確安裝:必須嚴格按照模板編號安裝,嚴禁隨意拼裝;
A41 暴力安裝:為加快樓面板安裝,采用工具將龍骨(或側板)強行撐開;
A42 模板清理:模板拆除后必須將水泥漿清理干凈;
A43 模板拆除:樓面板拆除,必須逐跨拆除,嚴禁先將龍骨拆除,再用撬棍拉扯模板(防止模板甩變形);
A44 模板使用:禁止隨意切割模板;
A45 模板退場:模板使用完成后,總包必須將模板上的大塊水泥漿清理干凈,分類堆放整齊并按照進場清單造冊登記;與鋁模廠溝通好后辦理移交事宜
16mm中空纖維水泥外墻板
日本水泥纖維干掛板 一戶建墻板裝飾纖維水泥墻板 水泥外墻干掛板
昌吉自治州塑料編織袋,白色覆膜編織袋,包裝袋生產廠家可定做
昌吉自治州蛇皮袋,灰色編織袋,綠色編織袋包裝袋,生產廠家可定做
昌吉自治州透明編織袋,亮白半透編織袋,生產廠家可定做
昌吉自治州牛皮紙袋,紙塑袋,PP復合包裝袋,生產廠家可定做
昌吉自治州彩印編織袋,珠光膜編織包裝袋,生產廠家可定做
昌吉自治州灌裝口編織袋,方底閥口編織包裝袋,生產廠家可定做
和田地區塑料編織袋,白色覆膜編織袋,包裝袋生產廠家可定做
和田地區蛇皮袋,灰色編織袋,綠色編織袋包裝袋,生產廠家可定做
和田地區透明編織袋,亮白半透編織袋,生產廠家可定做
和田地區牛皮紙袋,紙塑袋,PP復合包裝袋,生產廠家可定做
和田地區彩印編織袋,珠光膜編織包裝袋,生產廠家可定做
和田地區灌裝口編織袋,方底閥口編織包裝袋,生產廠家可定做
喀什地區塑料編織袋,白色覆膜編織袋,包裝袋生產廠家可定做
喀什地區蛇皮袋,灰色編織袋,綠色編織袋包裝袋,生產廠家可定做
